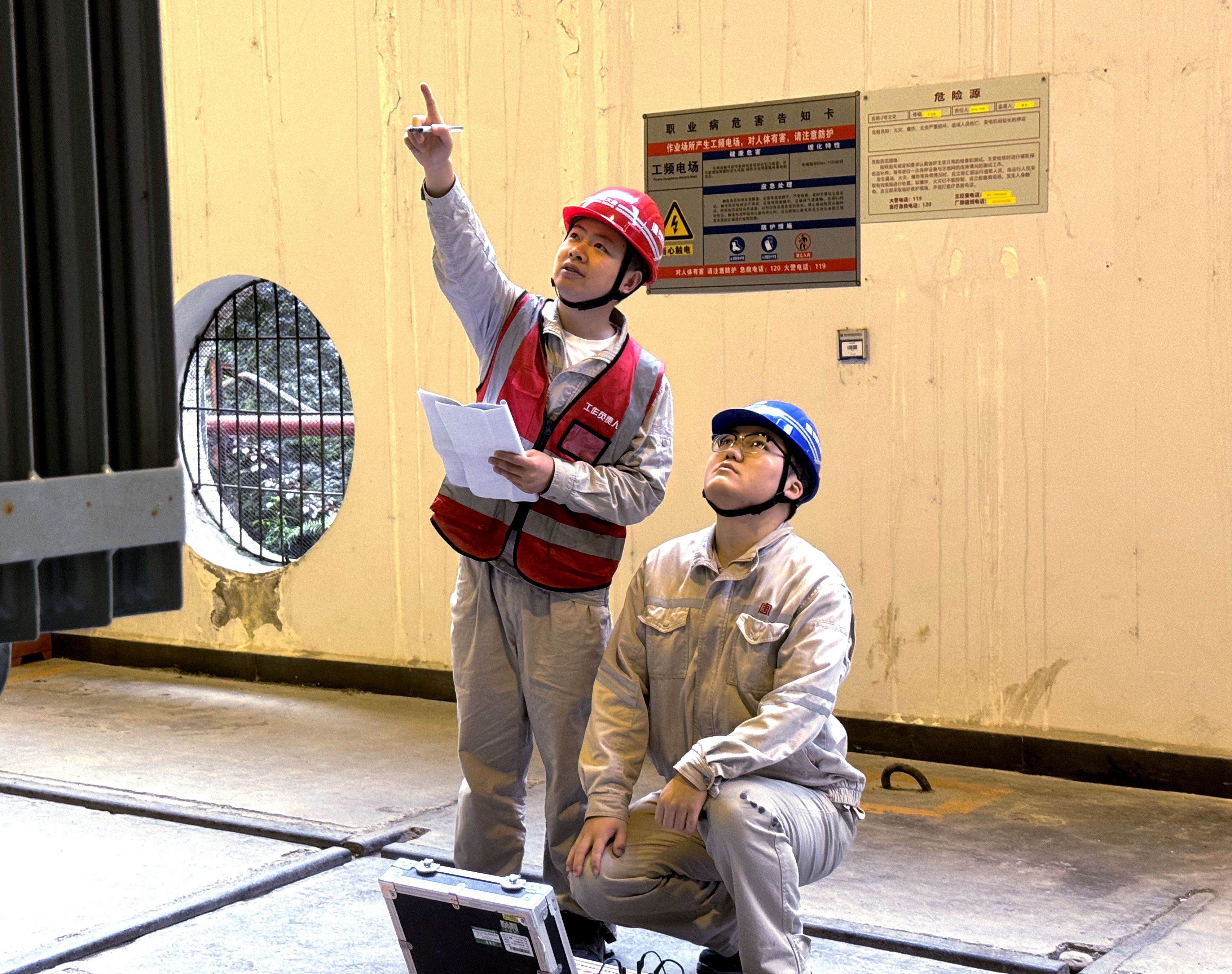

重慶渝能公司馬巖洞發電廠工作負責人嚴必超帶著班組成員對2號主變開展局放試驗,儀器屏幕上的數據卻讓氣氛驟然凝固。
“嚴工,超標了!”復測后,紅燈依舊。結論:主變內部存在絕緣隱患,必須立即返廠大修。
主變返廠后,電廠最大出力從66MW驟降至44MW。返廠第13天,上游因檢修未能及時騰庫,出庫流量不斷增加。
晚8點,值班員侯明燦聲音驟緊:“入庫陡增至157立方米每秒。”正常僅30立方米每秒。
“馬上核實上游!”廠長黃雷一聲令下。電話回傳:長順電廠因來水增加,出庫同步上調。一波額外流量正向馬巖洞涌來。
侯明燦緊盯屏幕:348.82、348.86、348.91……測算結果:汛限水位350米,按當前入庫與受限出力,電廠最多還能堅持21個小時。21小時后必須泄洪,前功盡棄。
“不能等了,馬上協調!”黃雷與運維部主任賀勇輪番上陣,電話一個接一個打向上游云口、龍橋、峽口塘、長順4家單位。嗓子說啞了,灌口水繼續說;對方猶豫,就再耐心解釋。每一通電話間隙,水位還在漲:348.95、349.02、349.08……
這邊電話未斷,那邊水位已漲。凌晨協調取得進展,但黃雷知道坐等不是辦法。清晨6點,薄霧未散,他顧不上吃一口早飯,便驅車沖向長順電站——要當面敲定錯峰方案。
車輪碾過山路,手機依舊響個不停。值班室內屏幕顯示水位攀升至349.09、349.11……終于,協調成功了。上游各電廠同意調整出庫,水位曲線趨于平緩。那個懸在頭頂的“21小時倒計時”,被硬生生摁住了。
15天后,大修完畢的主變運回電廠。嚴必超帶著班組成員扎在現場,吃住一線,晝夜連軸轉。吊裝、接線、調試……每一個環節都精益求精。
然而,上游4座電站為預報降雨開始騰庫,入庫再度陡增。349.6、349.7、349.8——距離汛限僅差0.2米。
一邊是安裝調試的熱火朝天,一邊是水位的無情攀升。“再加把勁!把時間搶回來!”嚴必超的聲音透著疲憊,卻依舊鏗鏘。
最終,安裝調試工作提前5天圓滿完成。機組恢復滿發,轟鳴聲再次響徹廠房。
馬巖洞電廠,免于泄洪。
值班室里響起壓抑已久的歡呼聲。有人眼眶泛紅,有人緊緊握拳。
從隱患排查到返廠大修,從21小時生死時速到5天提前完工——他們用實干與堅守,詮釋了水電人不負使命的初心本色。
